تسریع در روند احداث نیروگاه خورشیدی ۱۰ مگاواتی مپنا در اصفهان
به گزارش پایگاه خبری فتوح نیوز، به نقل از روابط عمومی شرکت برق منطقهای اصفهان، در چارچوب تحقق ۱۴ مگاپروژه شرکت توانیر و بهمنظور بررسی روند پیشرفت احداث نیروگاههای خورشیدی مپنا، مهندس رضا پورآقابابا، مجری طرح نیروگاههای پراکنده، به همراه جمعی از کارشناسان، از نیروگاه خورشیدی ۱۰ مگاواتی واقع در منطقه مورچهخورت اصفهان بازدید بهعمل آوردند.

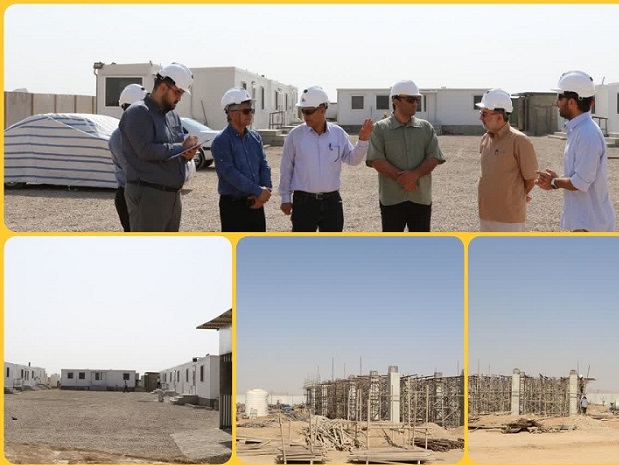

در جریان این بازدید، کارشناسان شرکت مپنا گزارشی از وضعیت پیشرفت پروژه ارائه دادند و بر تسریع در اجرای بخشهای باقیمانده تأکید شد.
بنابر این گزارش، تاکنون عملیات ساخت ساختمانهای سایت از جمله انبار، نگهبانی، تجهیز کارگاه و دیوارکشی به طول ۱۳۰۰ متر توسط شرکت مپنا انجام شده و پیشبینی میشود این مراحل تا پایان تیرماه بهطور کامل به اتمام برسد.
این گزارش همچنین حاکی از آن است که سفارش تجهیزات اصلی پروژه شامل پنلهای خورشیدی و اینورترها بهطور کامل انجام شده و تحویل آنها ظرف دو ماه آینده صورت خواهد گرفت. نصب تجهیزات بلافاصله پس از تحویل در سایت آغاز خواهد شد.
در پایان قابل ذکر است این پروژه با واگذاری ۱۵ هکتار زمین و سرمایهگذاری بالغ بر ۳۰۰ میلیارد تومان در حال اجراست. با توجه به پیشرفت مطلوب پروژه و برنامهریزیهای انجام شده، انتظار میرود این نیروگاه تا پایان مهرماه سال جاری به شبکه سراسری برق متصل شود.
